被动防护网施工程序与施工工艺
发表时间:2015-11-26 11:15
1.施工准备
(1)施工前应做好水泥、钢立柱、棱型镀锌钢绳网及锚绳的备料工作。
(2)水泥采用普通硅酸盐水泥,水泥强度等级为P.O32.5级,水泥出厂日期不超过3个月。水泥的各项指标符合国家标准,并附有水泥出厂报告。
(3)如为陡坡地段,搭设施工用脚手架或作业平台。

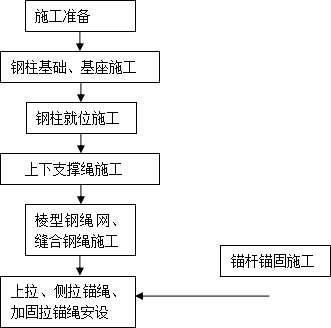

2.工艺流程

2.工艺流程

3.施工注意事项:
被动拦石网由钢立柱、高强度棱型镀锌钢绳网、锚绳及锚固基础组成,钢立柱间距10m,拦石网的高度一般为5m至7m,施工时根据现场地形实际情况对位置和标高进行适当调整。
锚杆施工前,应根据设计要求和允许调整原则定好孔位。
钢柱的倾角应满足设计和施工要求,误差为正负5度,不满足要求的可重新调整或增设下拉锚绳。
对于仰角大于45度的陡坡,施工时宜搭设施工脚手架或作业平台。
拦石网钢柱基础,尽量采用人工开挖,必要时采用小药量控制爆破,并做好施工防护。


被动拦石网基础尺寸必须确保锚固深度,可适当进行调整。当基础处于基岩裸露或覆盖层很薄时,直接钻凿。钢柱混凝土基础地脚螺栓锚杆孔径不小于φ42,基础顶面用薄层C20细石混凝土或M20水泥砂浆抹平,拉锚绳锚杆孔径不小于φ42。当基础所处地层为厚度小于混凝土基础深度的覆盖层时,覆盖层部分用混凝土置换,下部直接钻凿锚杆孔,形成复合基础。混凝土基础顶面与拦石网系统走向中心线处地面齐平。钢柱基础长轴方向与该基础中心和其左右基础中心连线夹角的平分线一致。地脚螺栓锚杆由φ28螺纹钢筋加工制作,总长L=5.0m,顶端丝口M27*100,并配相应垫片和螺母。
